【项目进展】梁河县交通在建重点项目进展情况②

浏览量:1943    作者: 日期:2025/4/23
一、河西乡通三级公路

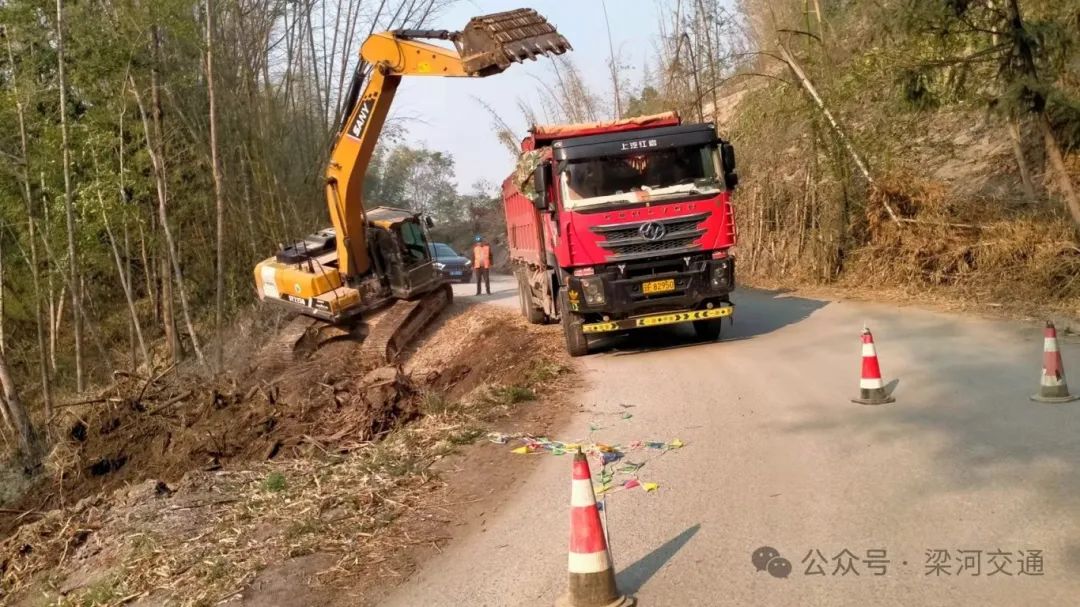

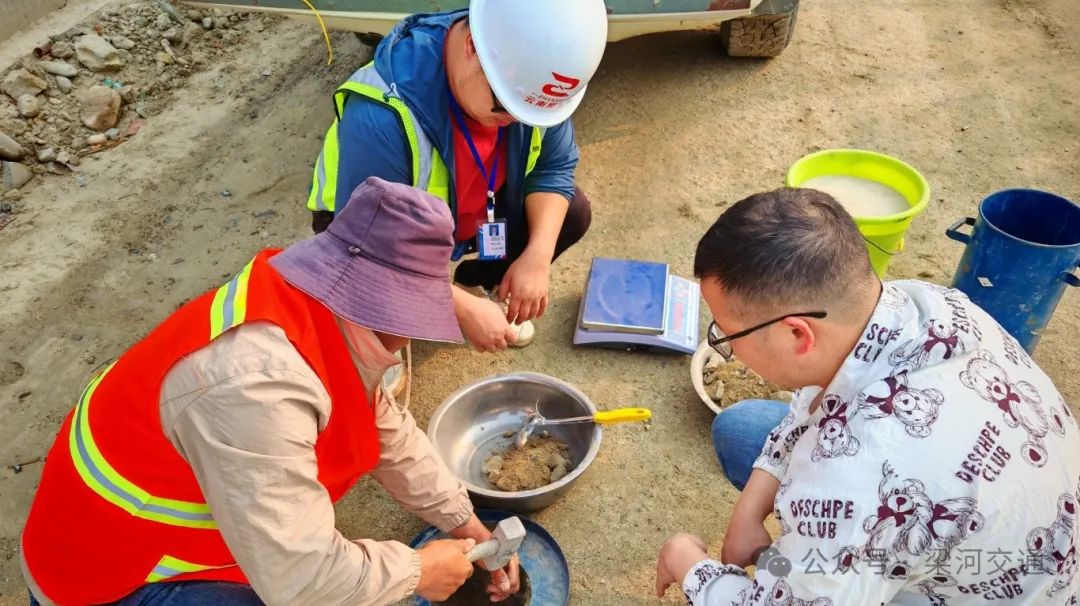

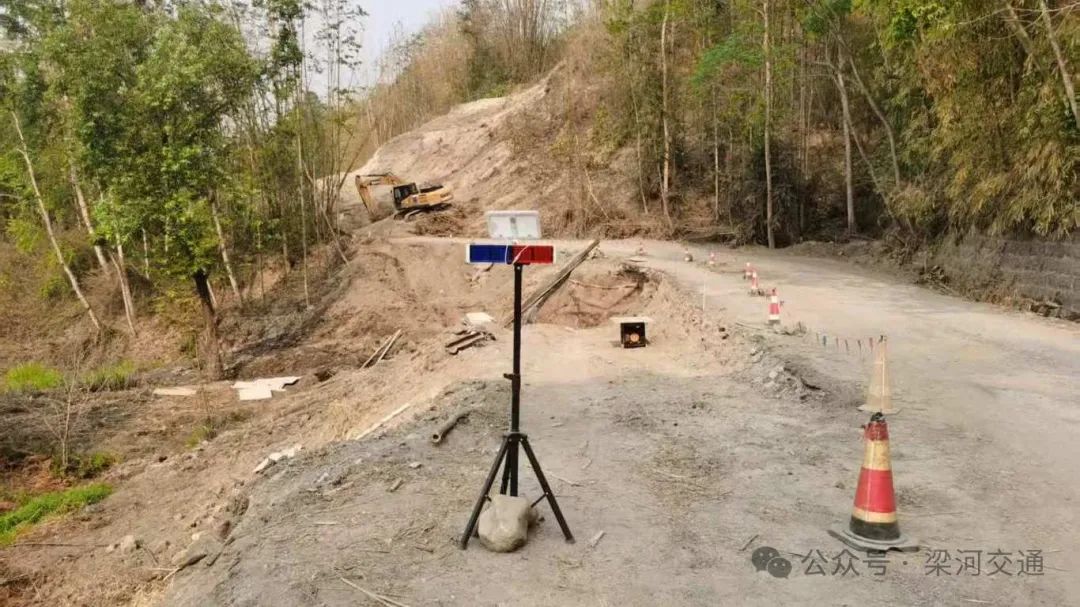

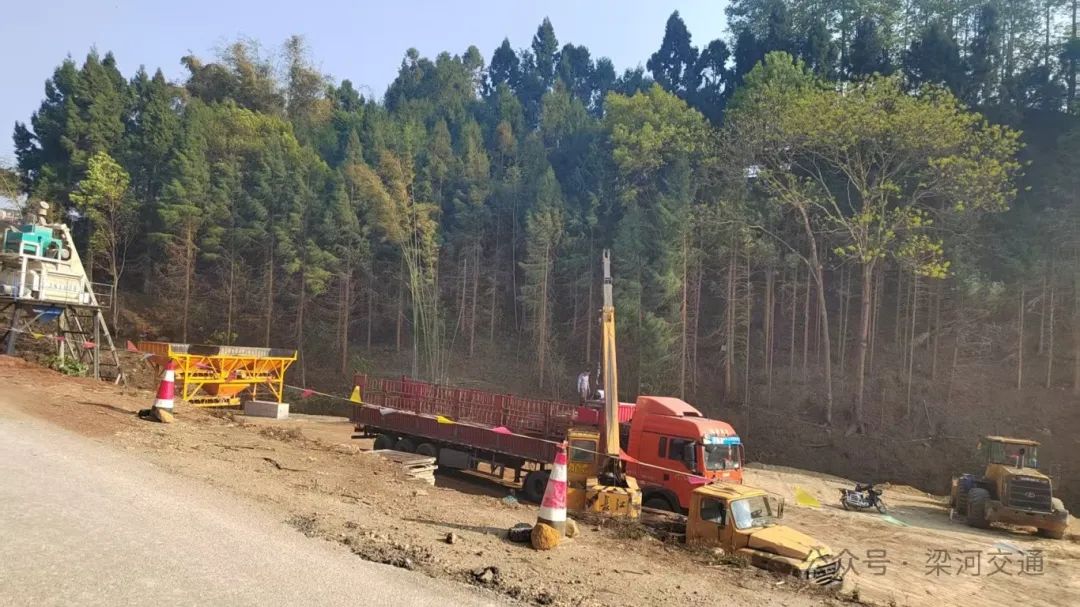

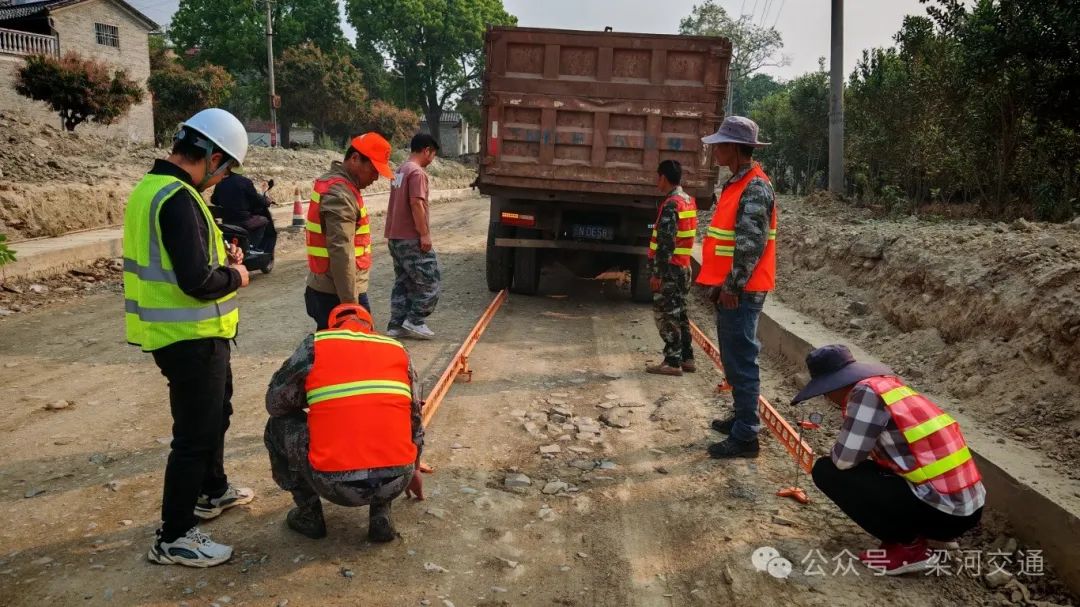

截至4月,路基土石方工程完成设计工程量90%,防护工程完成设计工程量100%,排水工程完成设计工程量98%,涵洞工程完成设计工程量100%,路缘石完成设计工程量99%。目前,K0+000~K2+680(伍哥食坊至幸福社)路基转序各项质量指标已检测合格,符合转入路面工程施工条件,计划4月14日前铺筑水泥稳定碎石基层。





二、平山乡通三级公路

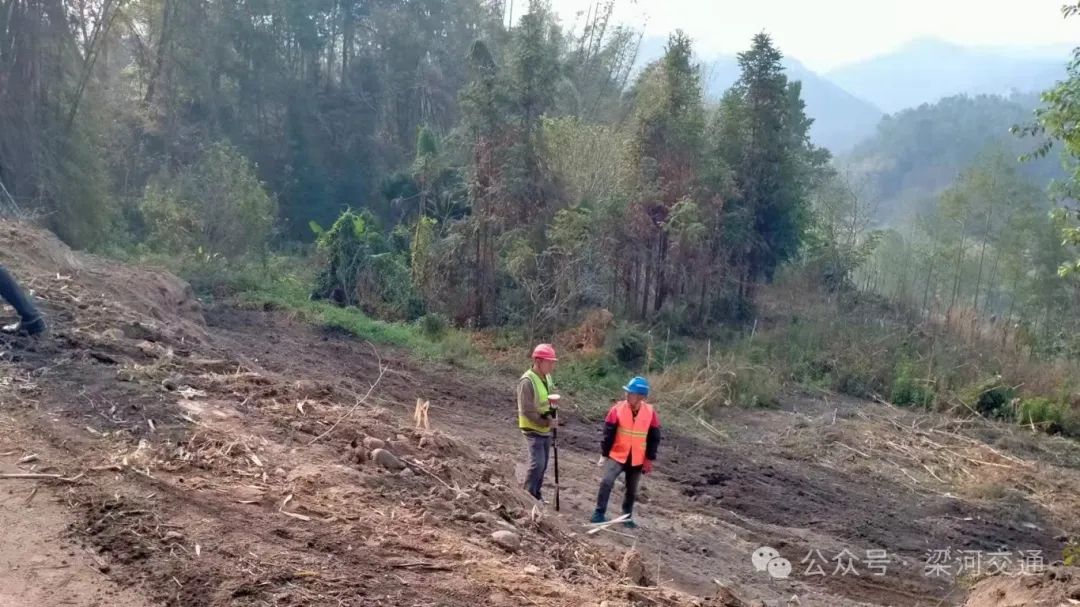

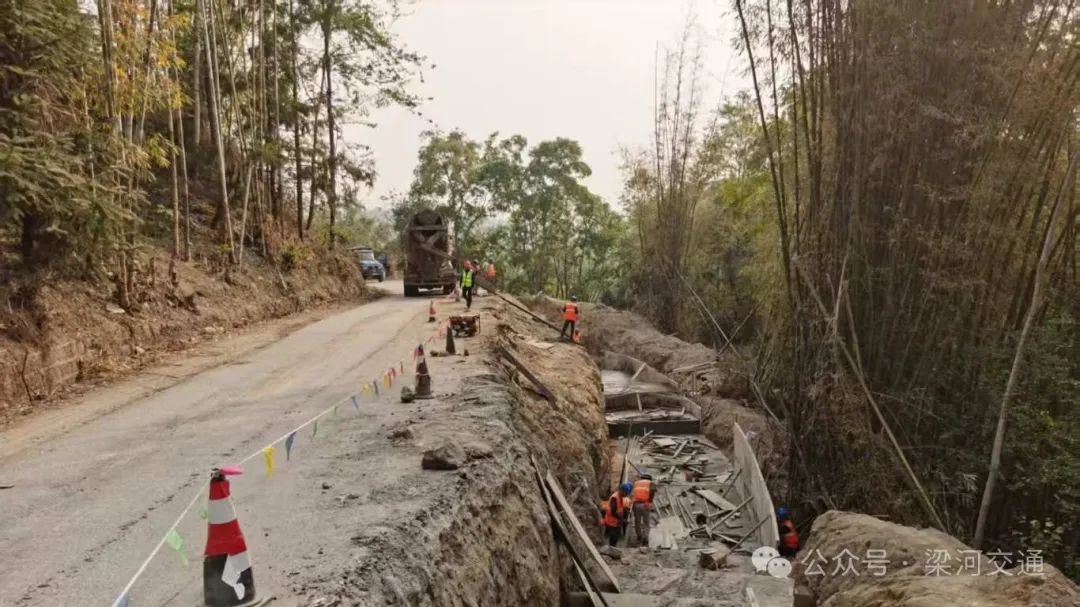

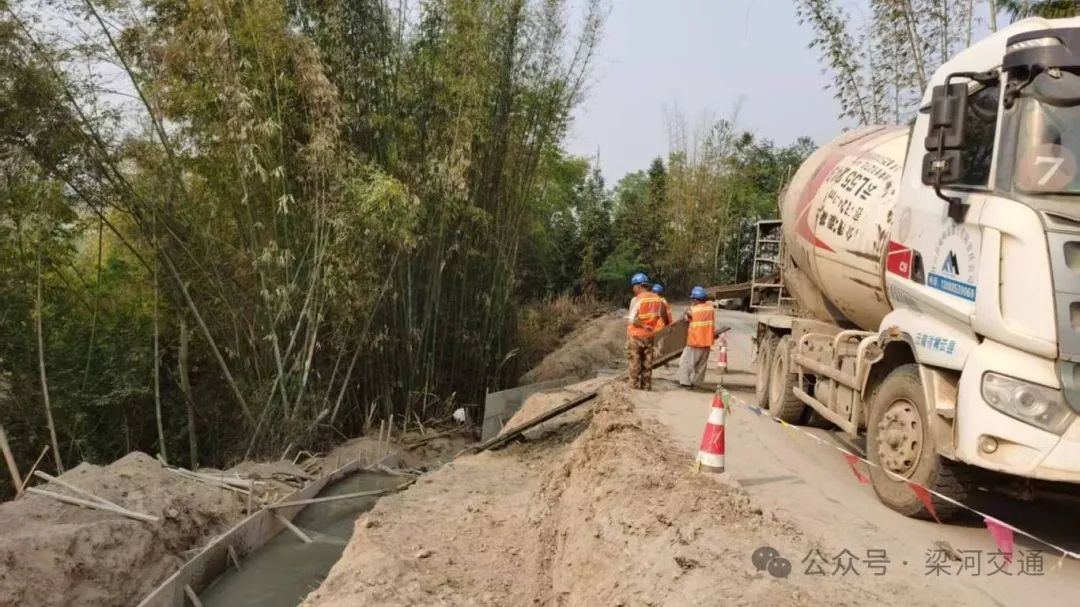

截至4月,完成清理表土5800平方米、砍伐树木2500棵、挖根800棵、土石方开挖15000立方米、浇筑混凝土挡墙1460立方米。目前,正在进行路基土石方开挖、混凝土挡土墙施工及2号拌合站建设。
