根据《云南省住房和城乡建设厅关于印发云南省城镇“两污”治理设施专项督察报告交办问题整改方案的函》要求,梁河县人民政府高度重视,针对存在问题严格按照整改方案扎实推进整改落实,目前整改任务已完成,拟进行销号,根据《云南省住房和城乡建设厅关于规范全省城镇“两污”问题整改验收销号工作的通知》要求,现将问题整改完成情况予以公示。
一、存在问题
梁河县城市生活垃圾填埋场场区防渗膜维护不到位、应急渗滤液处置设施停运。部分排洪沟在汛期存在溢洪风险;已填满库雨水外引存在雨水与渗滤液混合外流风险。
问题描述:1.场区防渗膜维护不到位,现场勘察发现填埋场防渗膜保护层存在破损现象;2.原渗滤液处置设施不能满足汛期渗滤液处置,现场由第三方介入启动应急渗滤液处置设施,但以菌种培养为由停运设施。渗滤液处置在线监测系统以维修为由,于10月28日停运至今(恢复在线监测功能具体时间不能保证),渗滤液处置设施仅2022年4月进行反渗透膜更换,渗滤液处置设施维护不到位;3.部分排洪沟边杂草丛生,已将排洪沟覆盖,在汛期存在溢洪风险;4.已填满库区自行采用简易塑料膜覆盖,简易塑料膜易破损,雨水外引存在雨水与渗透液混合外流风险。
二、整改目标
一是维护好填埋场防渗设施;二是加强渗滤液在线监测设施维护,推进渗滤液处置项目建设;三是做好垃圾填埋场防洪排涝工作,确保垃圾填埋场安全度汛;四是确保渗滤液收集、处理到位,不外渗。
三、整改措施
(一)维护好填埋场防渗设施,确保防渗膜及保护层(土工布)完好有效,确保场区防渗设施完好。
(二)加强渗滤液在线监测设施维护,推进渗滤液处置项目建设。一是为满足处理场渗滤液处理需求,新增渗滤液处理设施(100m3/日),对垃圾填埋场渗滤液进行处理,确保满足填埋场汛期渗滤液处置能力。二是加强渗滤液在线监测系统的日常检查和维护,发现问题及时处理维修,确保在线监测系统稳定运行。三是加强渗滤液处理设施的日常维护和保养。

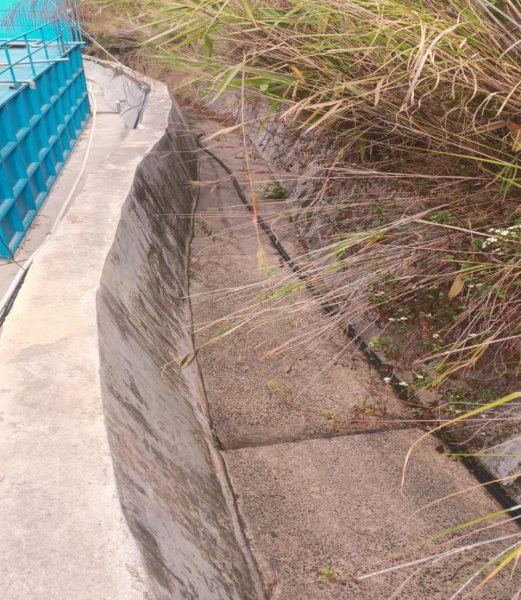

(三)做好垃圾填埋场防洪排涝工作,保障填埋场内防汛沟、场区排水沟畅通,杜绝雨水进入生活垃圾填埋区,严防垃圾渗滤液外溢,确保垃圾填埋场安全度汛。

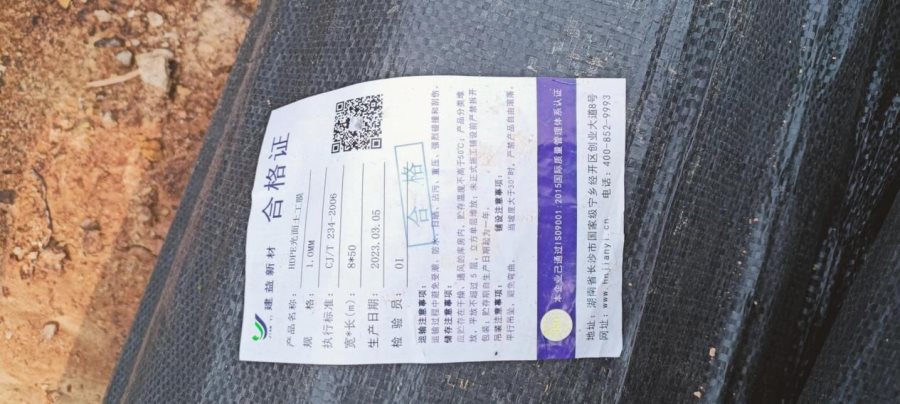

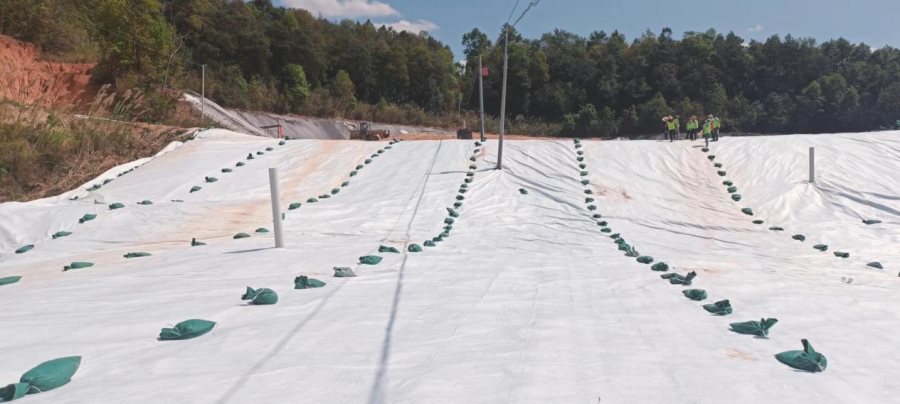

(四)确保渗滤液收集、处理到位,不外渗。筹资完善垃圾场已填埋库区防渗膜的铺设,做好雨污分流工作,确保填埋库区边缘防渗膜的完整性,防止汛期填埋库区雨水量多溢满外流。
四、整改情况及成效

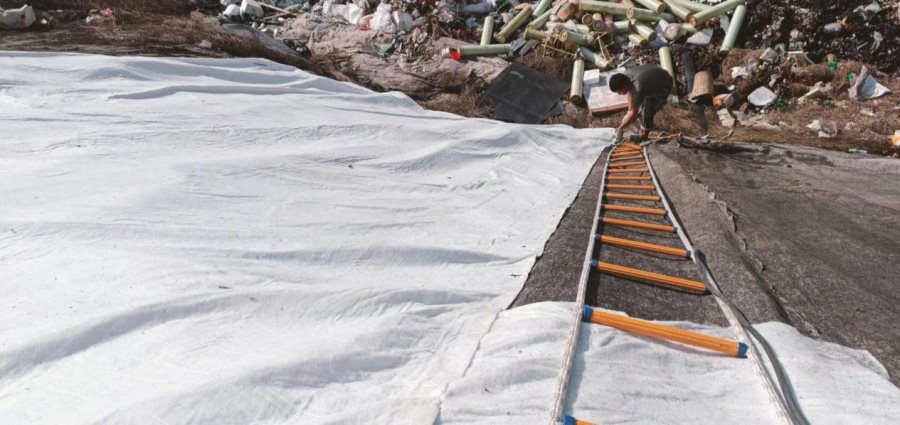

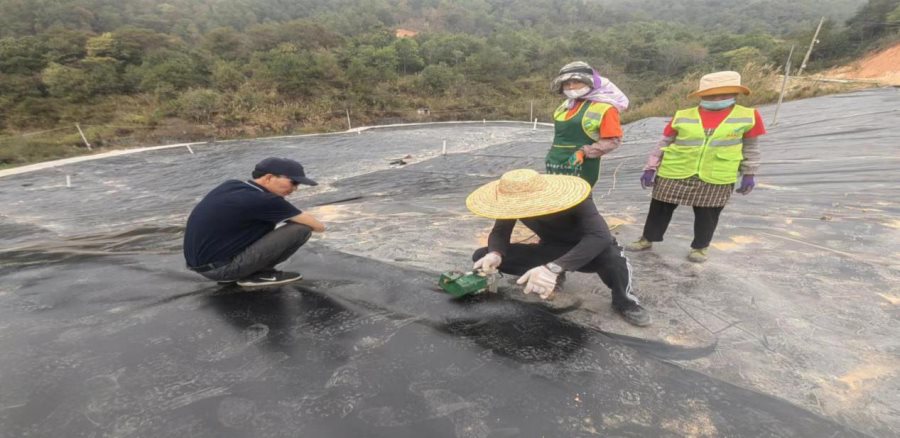

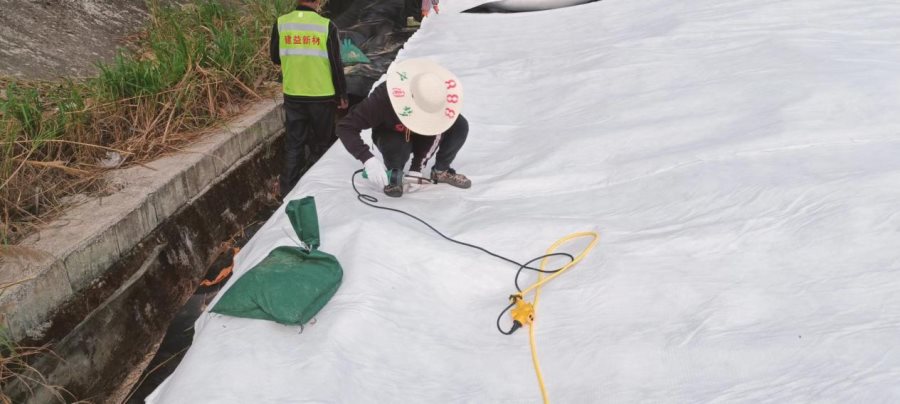

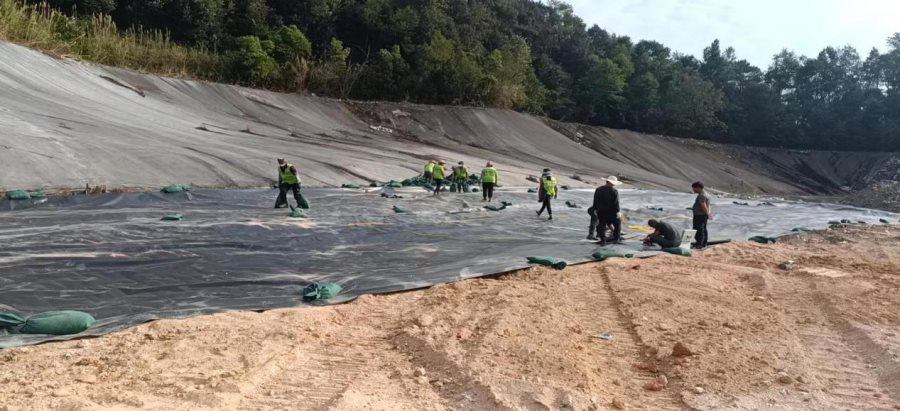

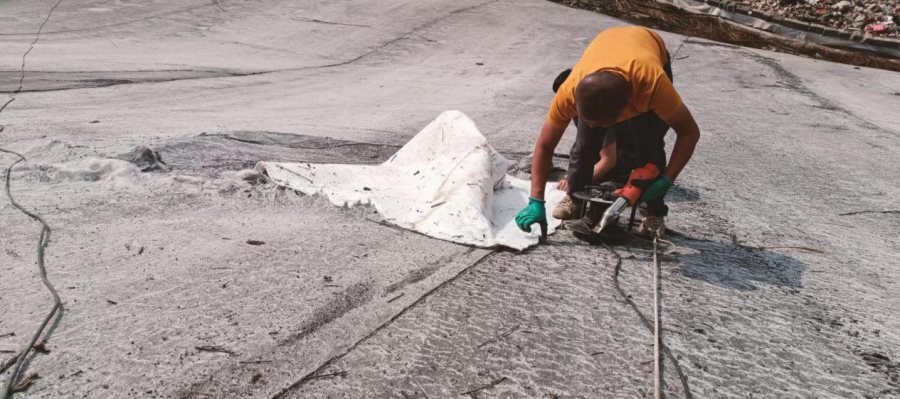

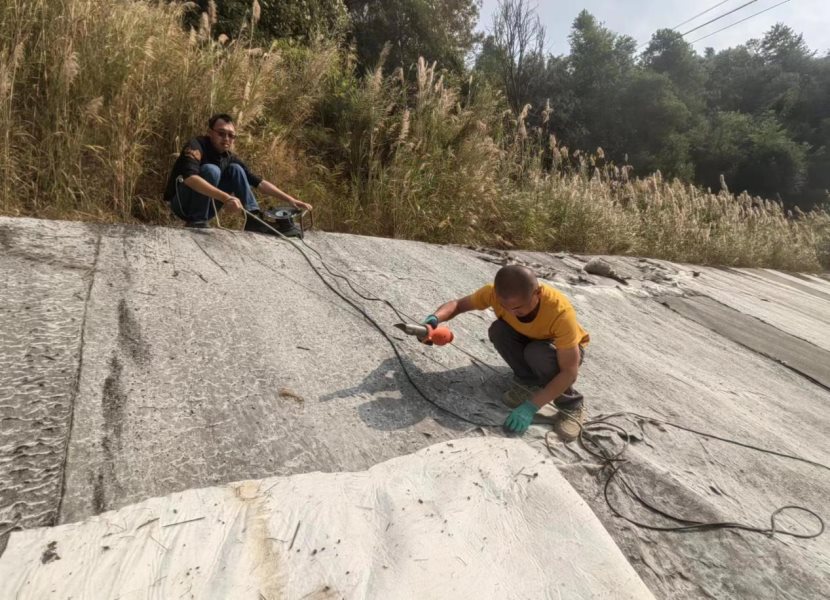

(一)加强填埋场防渗设施维护,确保防渗膜及保护层(土工布)完好有效,对发现填埋场防渗膜保护层破损的问题,已及时修复。

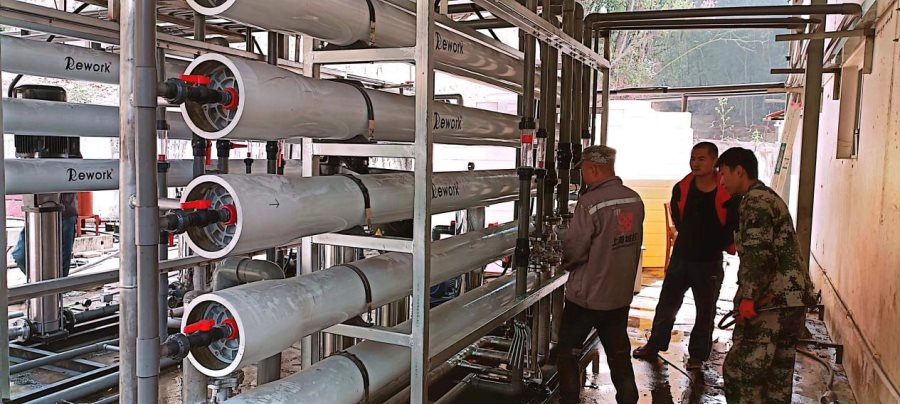

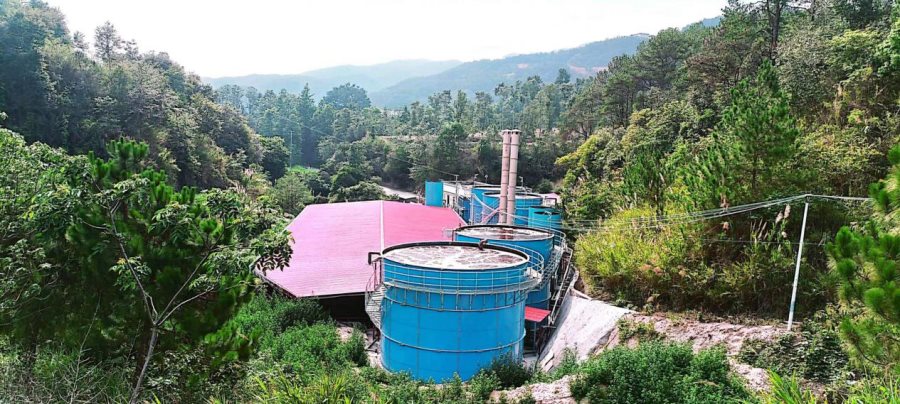

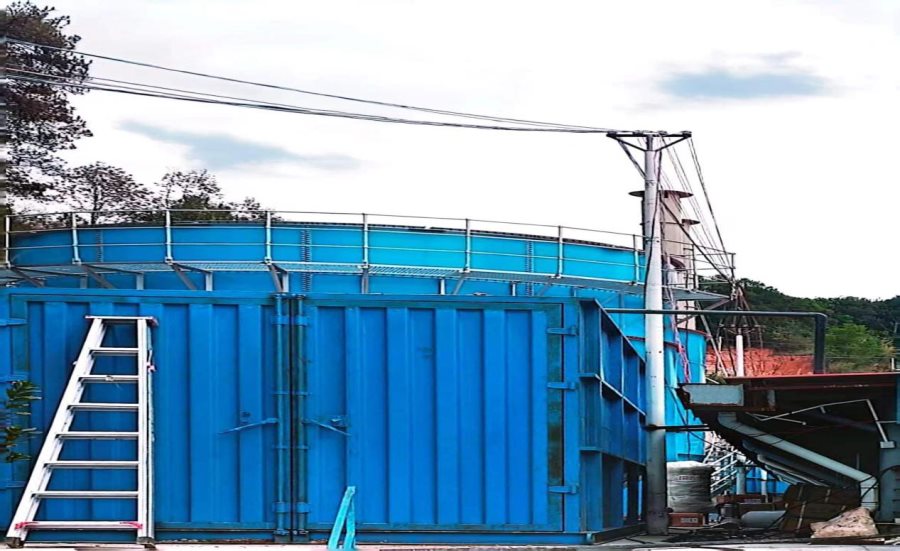

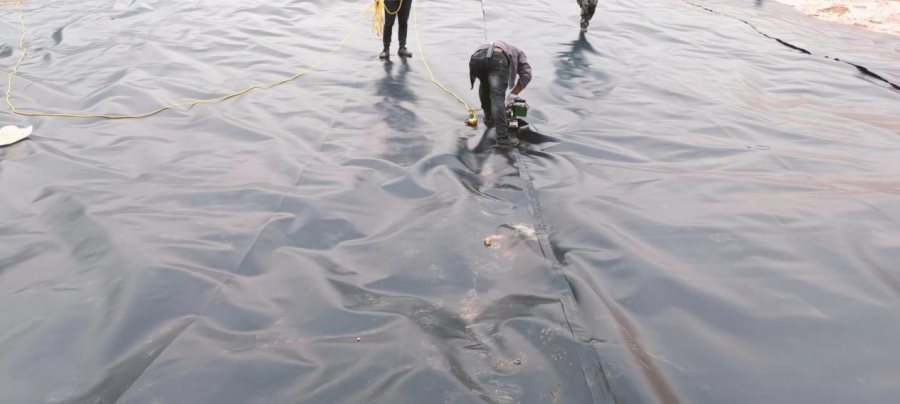

(二)加快推进渗滤液处置设施项目建设。一是为满足处理场渗滤液处理需求,新增渗滤液处理设施(100m3/日),对垃圾填埋场渗滤液进行处理,满足填埋场汛期渗滤液处置能力,该项目已于2023年5月16日进入设备产水调试阶段,产水达标排放。

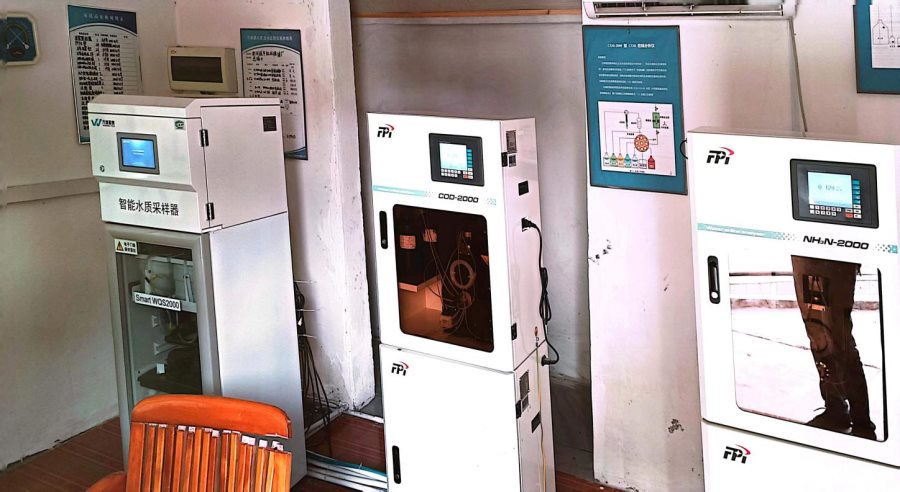

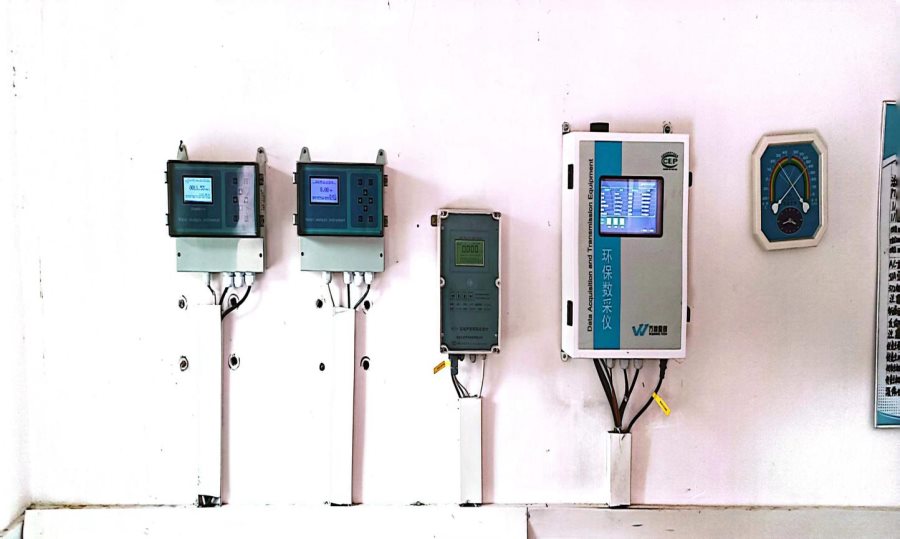

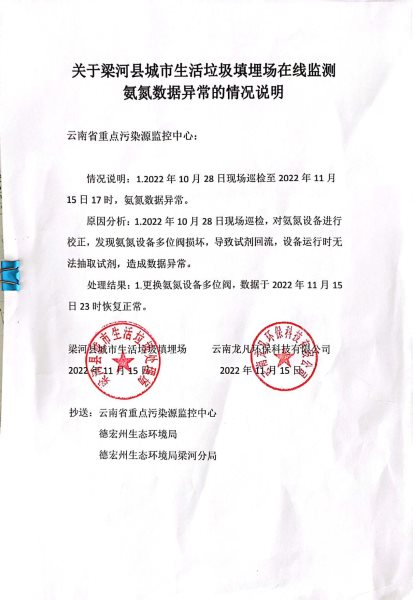

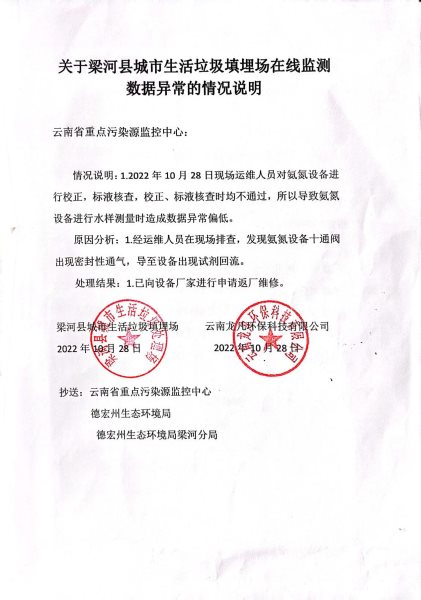

二是加强渗滤液在线监测系统的日常检查和维护,对发现的问题及时联系运维单位,已于2022年11月15日更换氨氮监测设备多位阀,并已恢复正常运行。此事梁河县城市垃圾处理场2022年10月28日向云南省重点污染源监控中心、德宏州生态环境局、德宏州生态环境局梁河分局报备。

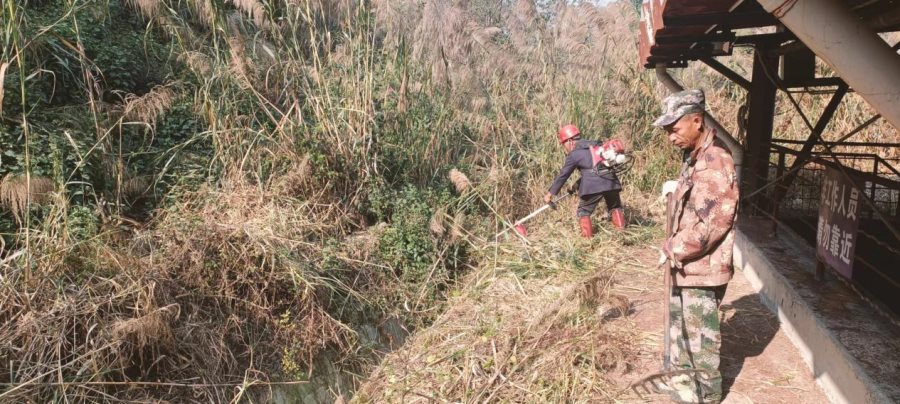

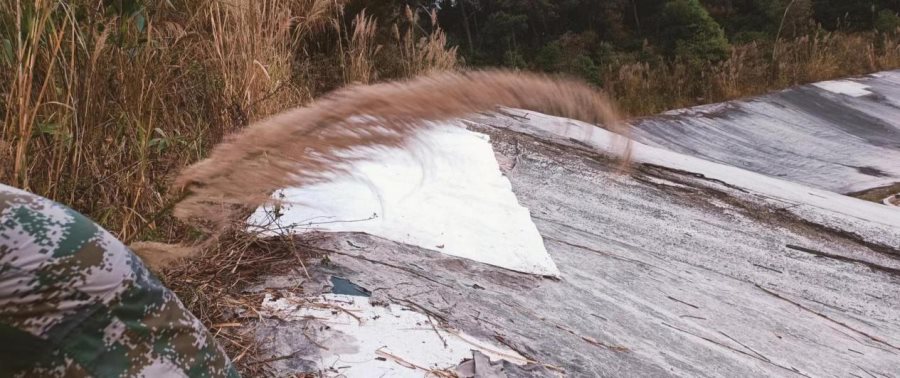

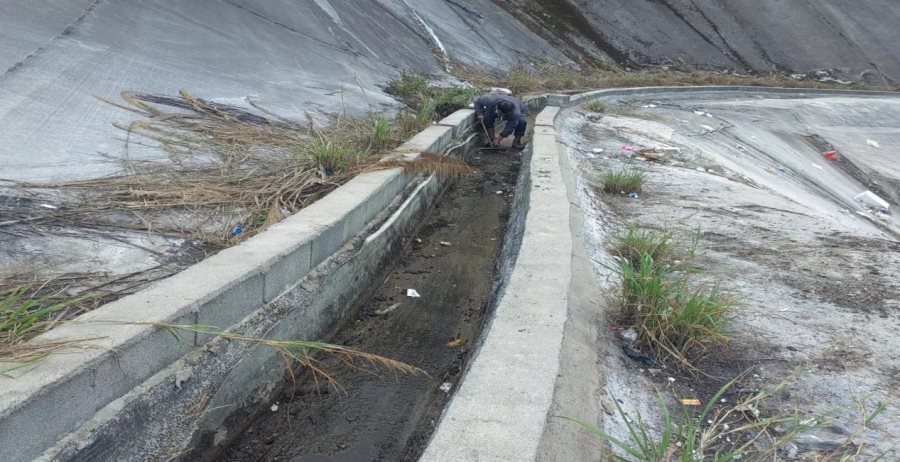

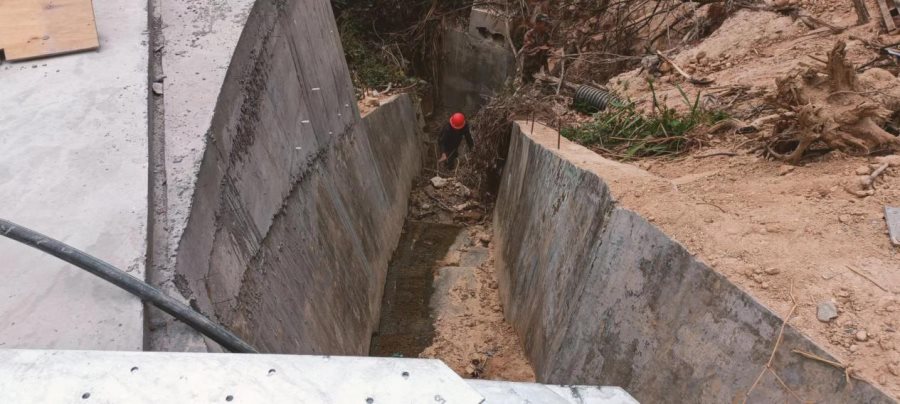

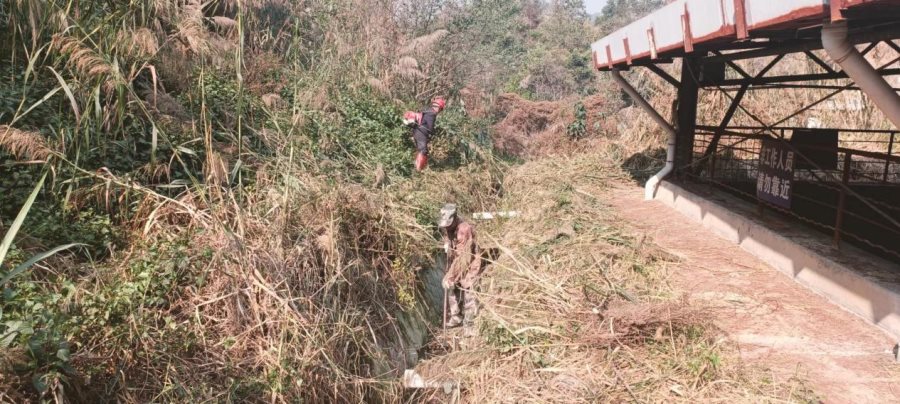

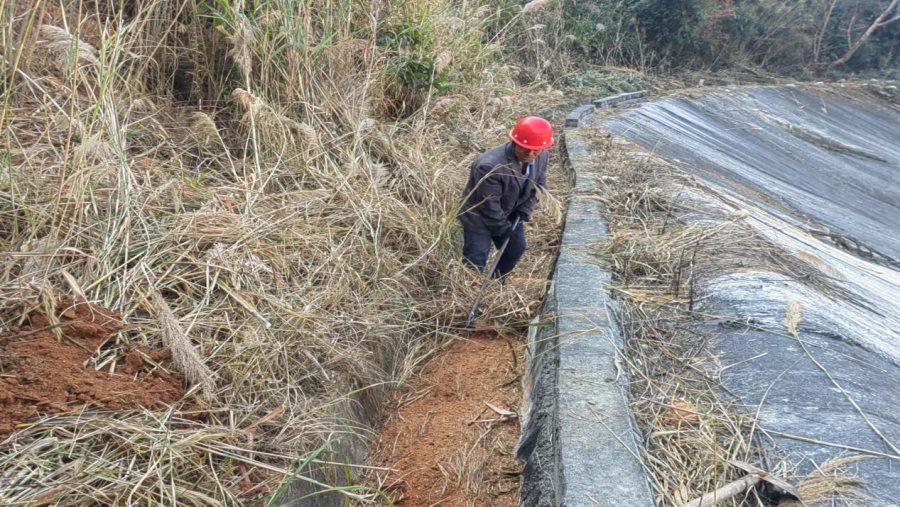

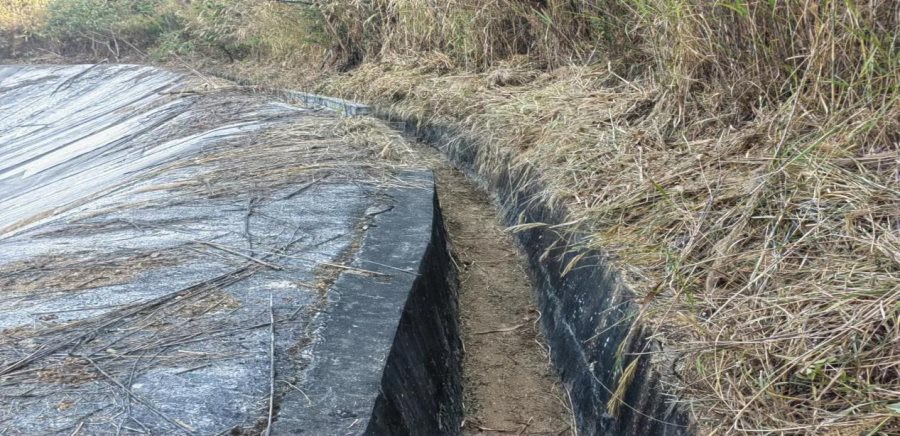

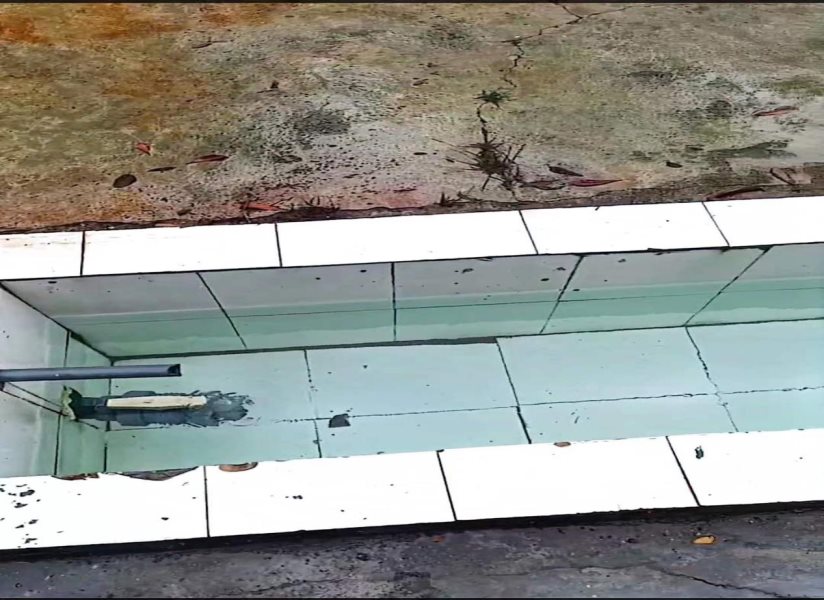

(三)做好垃圾填埋场防洪排涝工作,确保垃圾填埋场截洪沟、锚固沟排水通畅。一是及时清理处理场截洪沟、锚固沟沟边杂草,保障填埋场内防汛沟渠、场区排水沟畅通,杜绝因沟渠堵塞导致雨水进入生活垃圾填埋区。二是落实日常巡查工作,对垃圾场填埋区的边坡、垃圾堆体、截洪沟等进行日常风险排查,做到早发现、早处置;三是修改完善了防汛应急预案,根据天气预报、预警,提前做好各项防护措施,保障生活垃圾无害化处理运行正常。

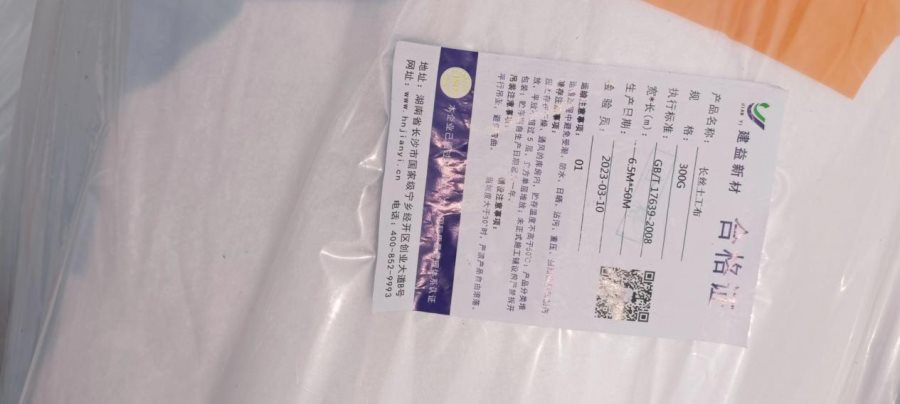

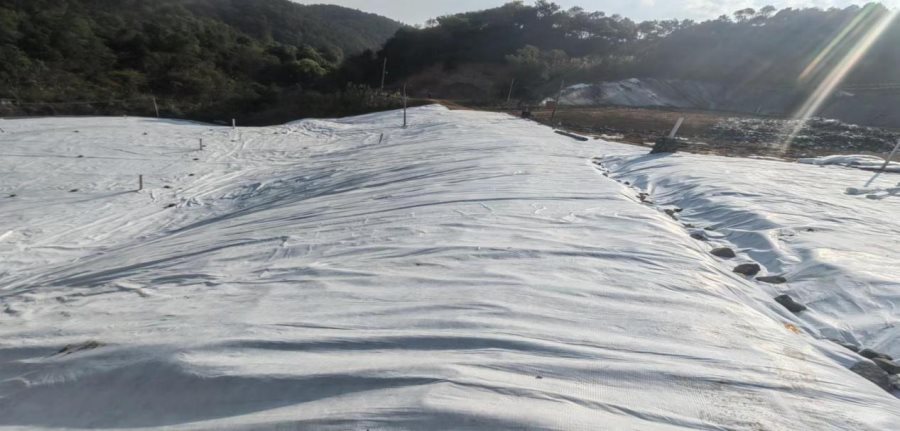

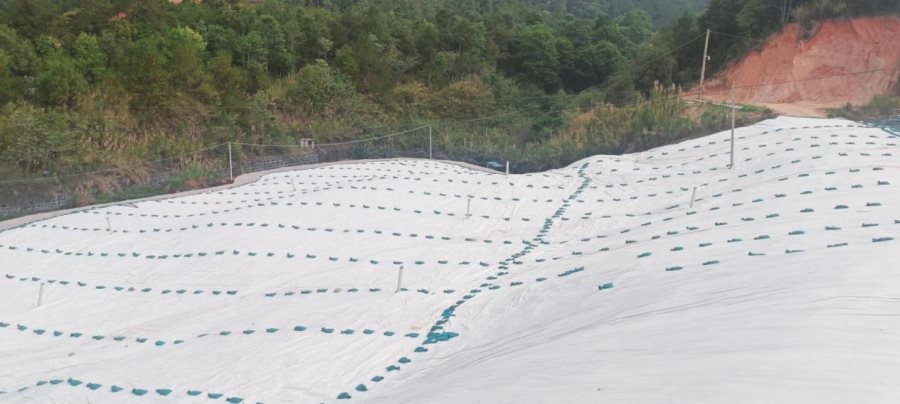

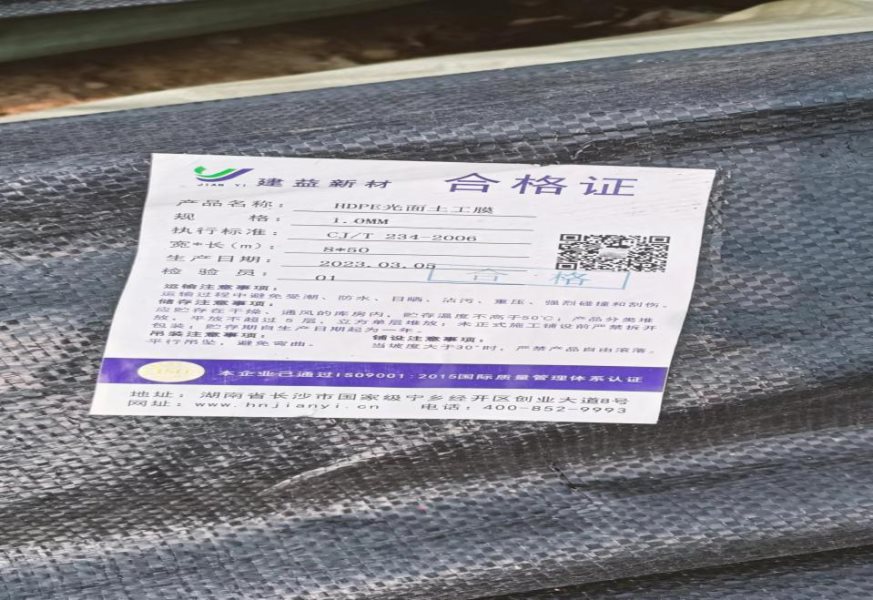

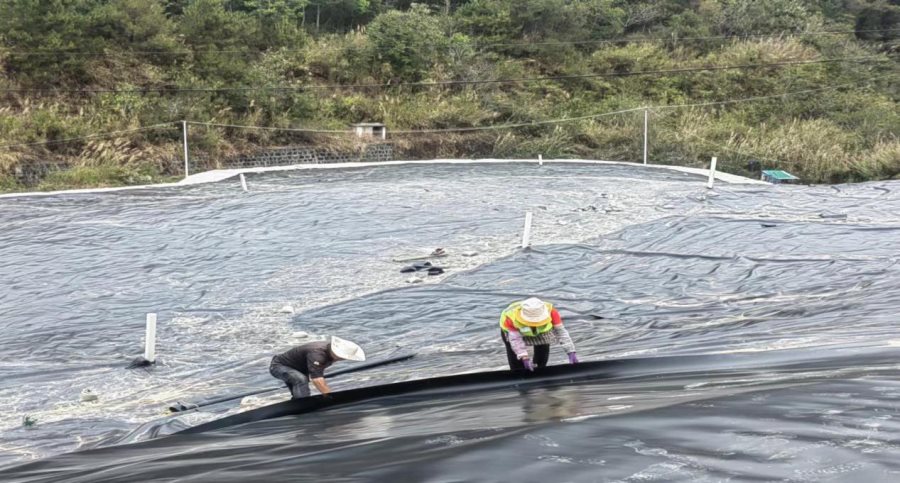

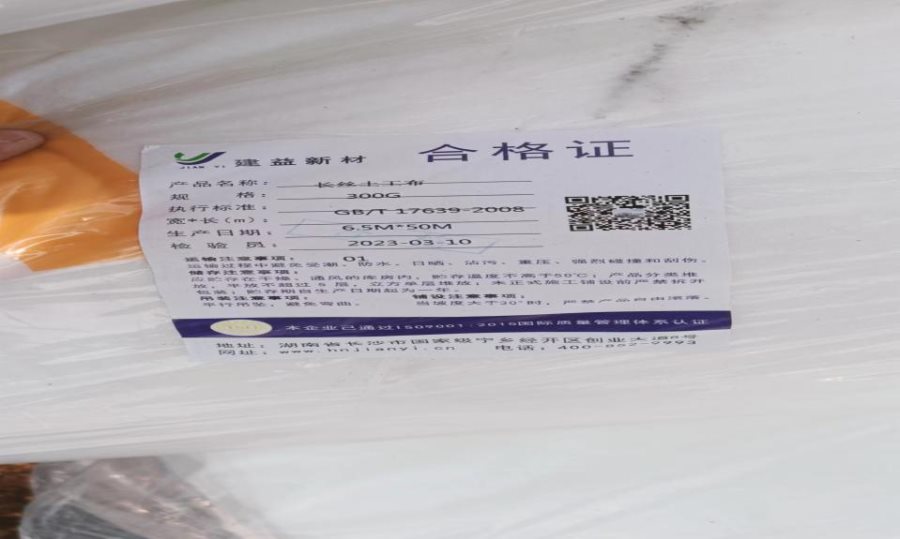

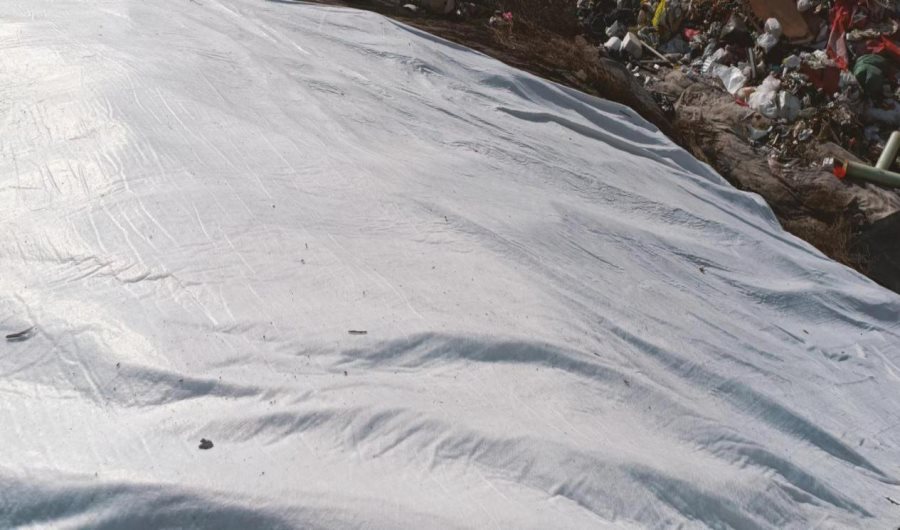

(四)争取资金35万元完善了垃圾场已填埋库区防渗膜的铺设,做好雨污分流工作,确保渗滤液收集、处理到位,不外渗,不混流。确保填埋库区边缘防渗膜的完整性,防止汛期填埋库区雨水混流至调节池,达到渗滤液减量的效果。
公示时间为2023年12月4日-12月10日。公示期间,如有异议,可通过来信、来电方式向梁河县住房和城乡建设局反映。
地址:梁河县遮岛镇滨河路91号政务服务大楼主楼五层。
电话:0692—6161196。
梁河县人民政府
2023年12月4日
